14. 4. 2022

ČEZ v pátek plánovaně odstaví první temelínský blok. Energetici provedou kontroly a vymění část palivových souborů

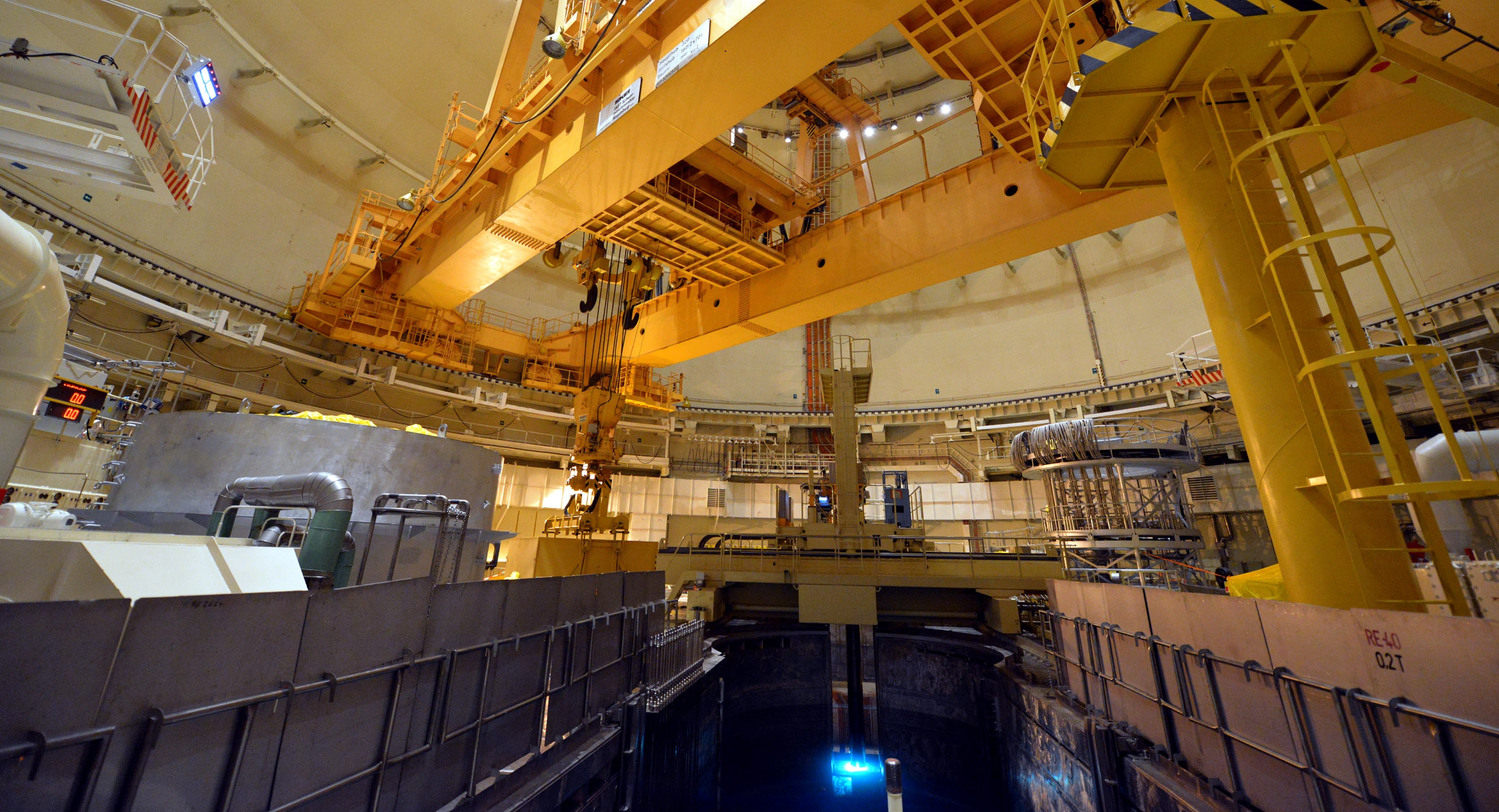

Kontroly bezpečnostních systémů, provedení šesti desítek investičních akcí, výměna části palivových souborů nebo výměna části, kde přímo vzniká elektřina. To jsou jen příklady nejdůležitějších prací během plánované odstávky prvního bloku Jaderné elektrárny Temelín. Celkově má ČEZ v plánu udělat téměř šestnáct tisíc činností, na které si naplánoval dva měsíce.

Vlastní odstavení energetici plánují na pátek večer a dojde k němu při přibližně při třetinovém výkonu reaktoru. Podle vedení elektrárny půjde o standardní odstávku spojenou s důležitými kontrolami a investičními činnostmi.

„Vyměníme čtvrtinu palivových souborů, zkontrolujeme bezpečnostní systémy a zrealizujeme 62 investičních akcí, které dál zvyšují bezpečnost a efektivitu,“

konstatoval Jan Kruml, ředitel Jaderné elektrárny Temelín.

Hodně práce čeká energetiky kolem turbogenerátoru a především pak na generátorové části, kde budou měnit jeho rotor a ochranný štít. „Do generátoru instalujeme záložní rotor. Na stávajícím pak výrobce provede revize a v dalších letech nám bude sloužit jako rezerva. Je to běžný postup, podobně jsme takto rotory vyměnili před třemi roky na druhém bloku,“ dodal Jan Kruml s tím, že právě na turbogenerátoru budou technici pracovat prakticky celou odstávku.

K důležitým pracím budou patřit i kontroly bezpečnostních divizí, výměna 42 ze 163 palivových souborů nebo výměna jedné ze tří jednotek transformátoru. Z 62 investičních akcí bude náročná například pokračující výměna části potrubí technické vody důležité, při které technici vymění stávají uhlíkové potrubí za ocelové.

„Odstávky jsou pro nás nejnáročnější období roku, musíme zkoordinovat tisíce činností v omezeném časovém prostoru. Bezpečné a kvalitní provedení prací je základem pro bezpečný a dlouhodobý provoz klíčového českého bezemisního zdroje,“

zdůraznil význam odstávek Bohdan Zronek, člen představenstva ČEZ a ředitel divize jaderná energetika.

I s dodavateli se do odstávky zapojí přibližně tisícovka lidí. Letos jde o první plánovanou odstávku v Temelíně. Dvouměsíční odstávka druhého bloku začne ve druhé polovině července.

První blok byl v nepřetržitém provozu od loňského 22. května. Za téměř jedenáct měsíců vyrobil přes 8,5 miliónů MWh bezemisní elektřiny a umožnil ušetřit téměř sedm miliónů tun CO2, který by jinak vypustily uhelné elektrárny.
