Od 15. dubna je v odstávce soustrojí TG1 vodní elektrárny Kamýk, které prochází generální opravou. V jejím rámci dojde zejména k převinutí statoru a rotoru generátoru včetně výměny magnetického obvodu generátoru pro zvýšení bezpečnosti provozu. Pro zvýšení účinnosti soustrojí dojde také k výměně lopat oběžného a rozváděcího kola. Proběhne také změna hydraulického ovládání soustrojí a rychlozávěrů z nízkotlaké na vysokotlakou a úprava systému chladící vody. Souběžně s odstávkou tohoto soustrojí budou tři ostatní i nadále vyrábět čistou elektřinu a plnit potřeby energetické soustavy. Na plný výkon najede Kamýk opět počátkem února 2014. Obdobnou proměnou na Kamýku prošlo v roce 2008 soustrojí TG3, generální opravy zbylých dvou se předpokládají v letech 2014 a 2017.

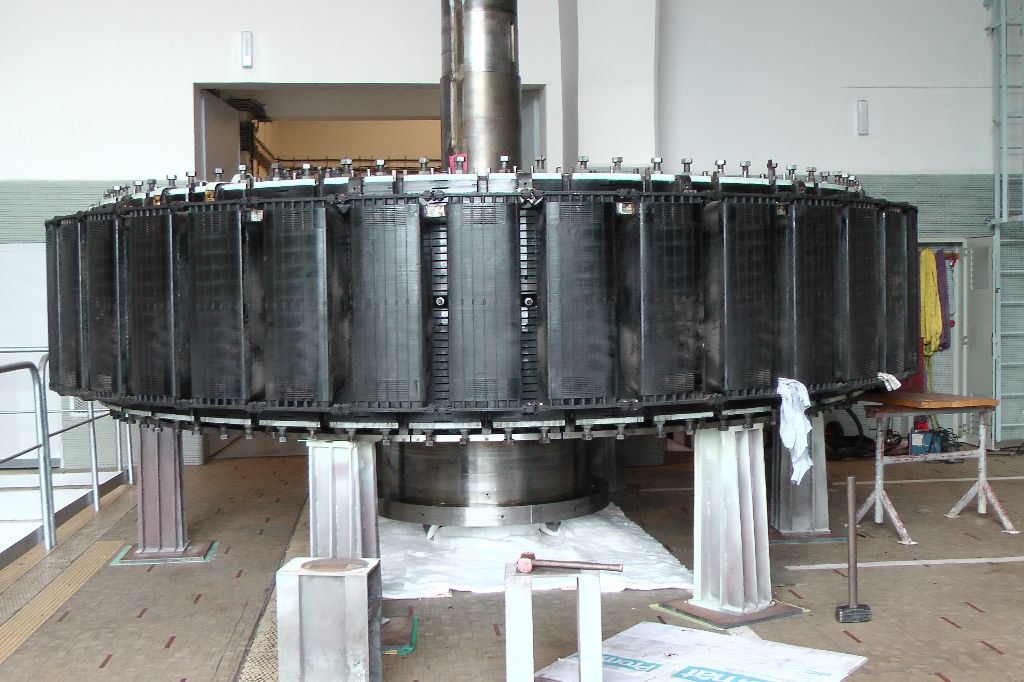

„Vodní elektrárna Kamýk je důležitou částí vltavské kaskády, její význam spočívá především v umožnění špičkového provozu vodní elektrárně Orlík. Provedené inovace zajistí pro elektrárnu zvýšení průměrné účinnosti při výrobě elektrické energie o 5,5 %. Roční výroba se zvýší o 1,109 milionu kWh,“ říká ředitel Vodních elektráren ČEZ, a. s., Zdeněk Saturka.

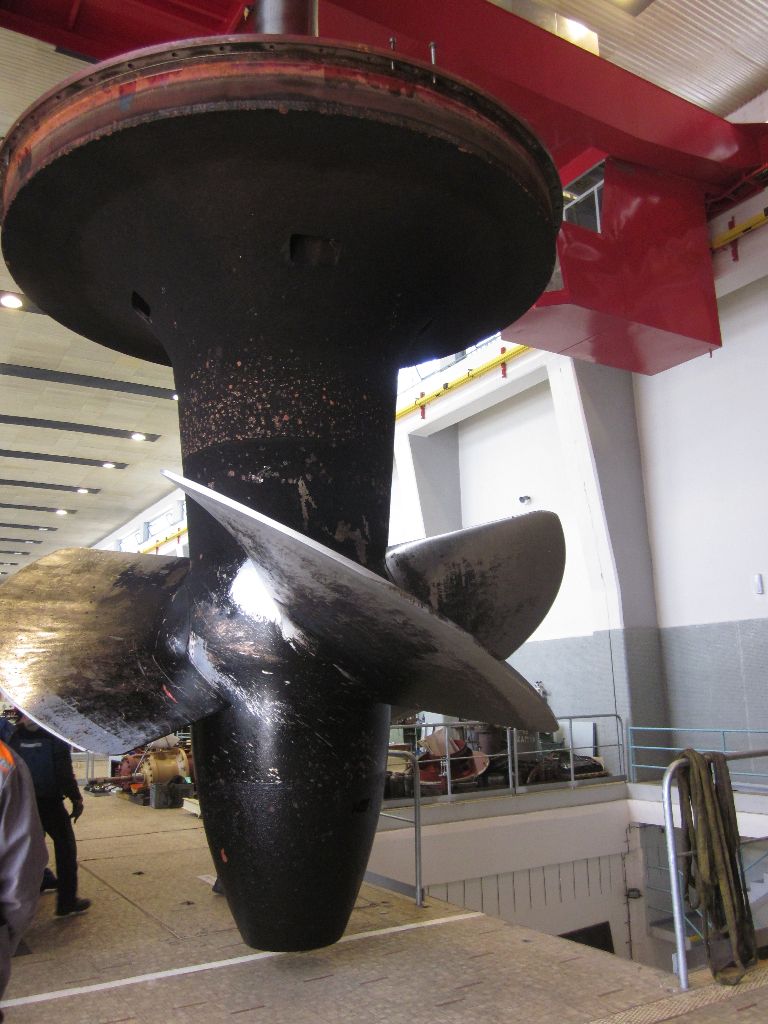

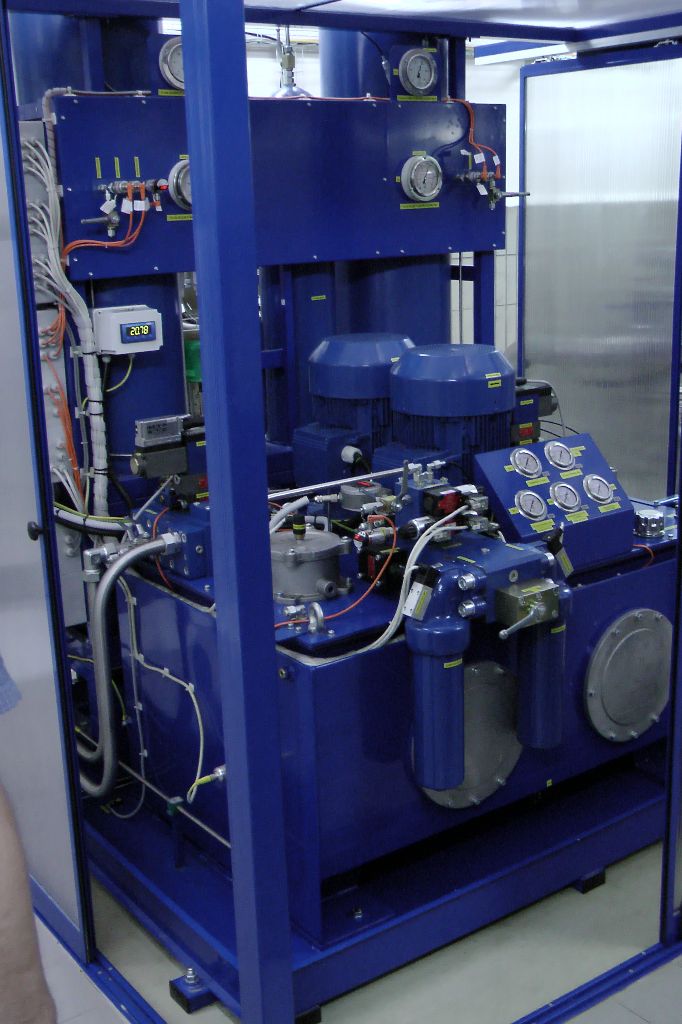

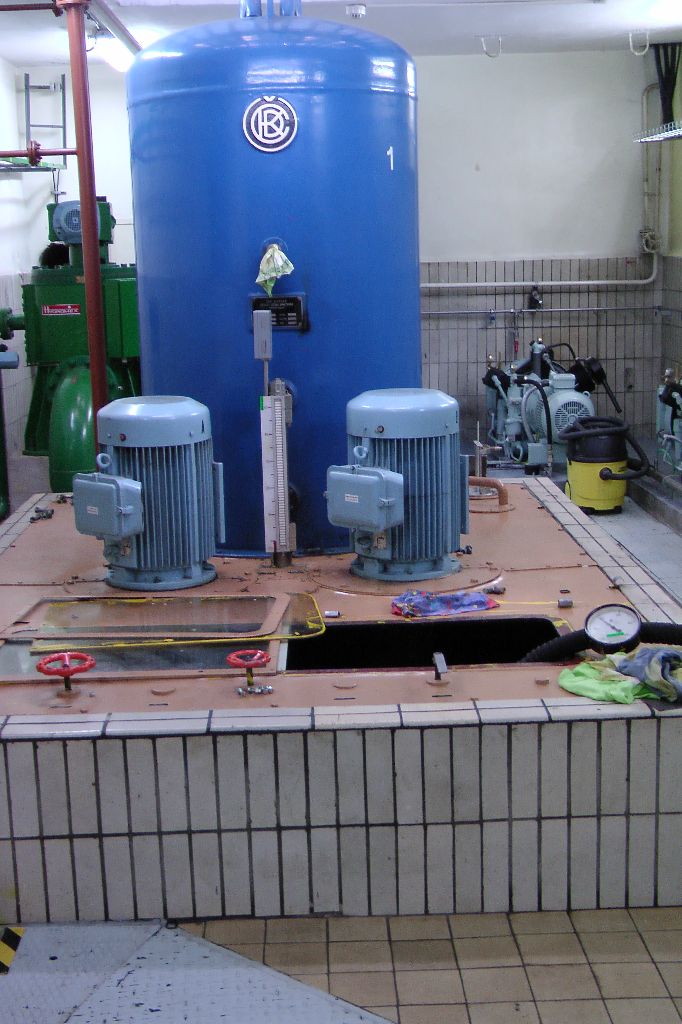

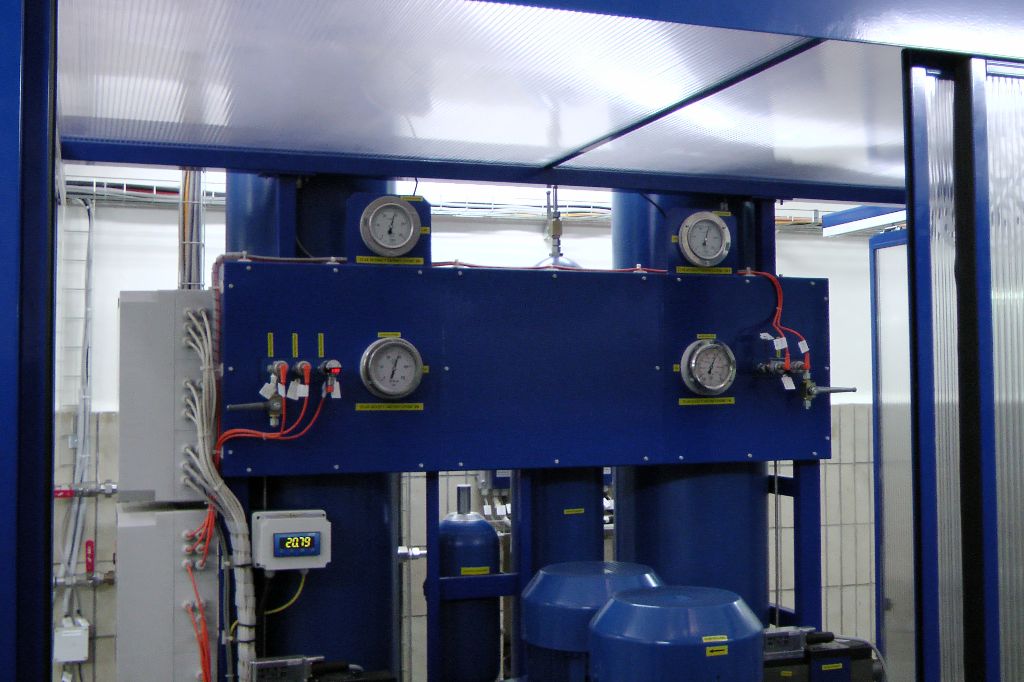

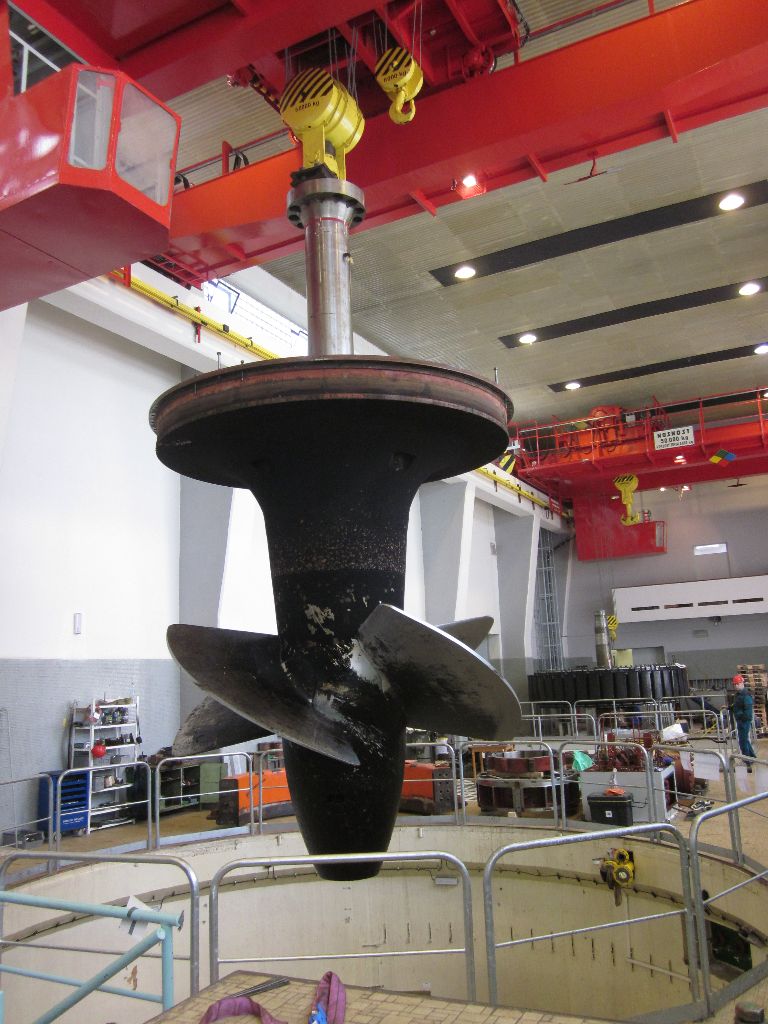

„Nejvýznamnějším bodem generální opravy je výměna lopat oběžného a rozváděcího kola. Lopaty s novým profilem, při jejichž konstrukci bylo využito nejnovějších poznatků vědy a techniky, umožní dosáhnout vyšší účinnosti při zpracování hydropotenciálu,“vypočítává Petr Velas, vedoucí oddělení provozu vodní elektrárny Kamýk. Druhým významným inovačním krokem bude výměna hydraulického systému ovládání soustrojí, kde se nově počítá s provozním tlakem 137 -167 bar. „To bude v důsledku znamenat úsporu tisíců litrů oleje provozní náplně uvedené hydrauliky s nízkým rizikem úniků ropných látek do okolního prostředí,“ poukazuje na zásadní ekologický aspekt modernizace Petr Velas. Dojde také ke zrušení množství vnějších potrubních spojů a sloučení dvou strojních zařízení do jednoho.
Zhotoviteli, kteří vyšli vítězně z veřejné soutěže, jsou 1. Servis Energo pro opravu generátoru a konsorcium ČKD Blansko Engineering a ČKD Blansko Strojírny pro opravu strojní části turbiny. Náklady na celou akci nepřekročí částku 170 milionů korun.
Elektřina pro 17 tisíc domácností
Elektrárna Kamýk slouží z vodohospodářského hlediska k vyrovnání kolísavého odtoku z Elektrárny Orlík. Za celou svoji historii vyrobila více než 3,5 miliardy kWh elektřiny. Jen v loňském roce to bylo více než 60 milionů kWh, což by stačilo k pokrytí roční spotřeby asi 17 tisíc domácností. Počet zaměstnanců zde od roku 1961 postupně klesl z původních 25 na dnešních sedm. Roku 1999 přešla Elektrárna Kamýk na bezobslužný provoz. Významná hodnota elektrárny spočívá v trvalé pohotovosti soustrojí, v rychlosti operativního najetí na plné zatížení za necelé 2 minuty a také v nízké poruchovosti (v průměru 1,6 poruchy na rok za posledních 20 let). V roce 2002 se také Vodní dílo Kamýk, podobně jako další díla na Vltavě, postavilo do cesty přírodnímu živlu. Došlo k zatopení elektrárny po spojky turbín a několik měsíců pak byla elektrárna z důvodu nutných oprav odstavena z provozu.
Více informací o elektrárně Kamýk, včetně části novinkového filmu „Spoutaná řeka“ najdete nahttp://www.cez.cz/cs/vyroba-elektriny/obnovitelne-zdroje/voda/kamyk.html
Více informací o vodních elektrárnách provozovaných v rámci Skupiny ČEZ najdete na http://www.cez.cz/cs/vyroba-elektriny/obnovitelne-zdroje/voda/vodni-elektrarny-cez.html
Elektrárna Kamýk řečí statistik
Typ elektrárny | Nízkotlaká, přehradová, vyrovnávací, pološpičková |
Typ turbíny | Kaplan (4-K-69) / 3 800 mm |
Rok uvedení do provozu | 1961 |
Instalovaný výkon | 4 x 10 MW |
Spád | 15,5 – 10 m |
Otáčky | 150 ot./min |
Kapacita průtoku turbínou | 4 x 90 m3/s |
Transformátory blokové | 2 x 25 MVA |
Transformátory vlastní spotřeby | 2 x 630 kVA, 1 x 1 250 kVA |
V dalších letech se ve stále větším rozsahu začnou na objemu výroby Vodních elektráren ČEZ, a. s., projevovat pozitivní efekty vyplývající z programu ekologizace a modernizace. „V roce 2022 počítáme s celkovým přírůstkem produkce ve vodních elektrárnách o více než 60 milionů kWh ročně,“ připomněl Zdeněk Saturka. To bude znamenat elektřinu pro dalších 17 tisíc domácností a úsporu emisí CO2 zhruba o 60 tisíc tun. Již dříve zmodernizovaná soustrojí a nové technologie zajišťují lepší zpracování hydropotenciálu např. na elektrárnách na Slapech, Mohelnu, Vraném nad Vltavou a přečerpávacích vodních elektrárnách Dalešice a Štěchovice. Letos probíhá také generální oprava soustrojí TG2 elektrárny Lipno I.
Víte, že
- provoz Kamýku je dálkově řízen z centrálního dispečinku vltavské kaskády ve Štěchovicích tak, aby trvale umožňoval operativní najíždění a provoz elektrárny Orlík, která se podílí na regulaci výkonu celostátní elektrizační soustavy?
- elektrárna Kamýk zabezpečuje dvěma kabely o napětí 10,5 kV vlastní spotřebu elektrárny Orlík v případě ztráty napětí v soustavě?
- betonová přehrada gravitačního typu je vysoká 24,5 m a dlouhá v koruně 158 m?
- vodní nádrž Kamýk má zatopenou plochu 195 ha a objem nádrže 12,9 mil m3?
- vodní dílo Kamýk je vybaveno plavební komorou pro spojení lodní dopravy provozované na slapské a kamýcké nádrži?

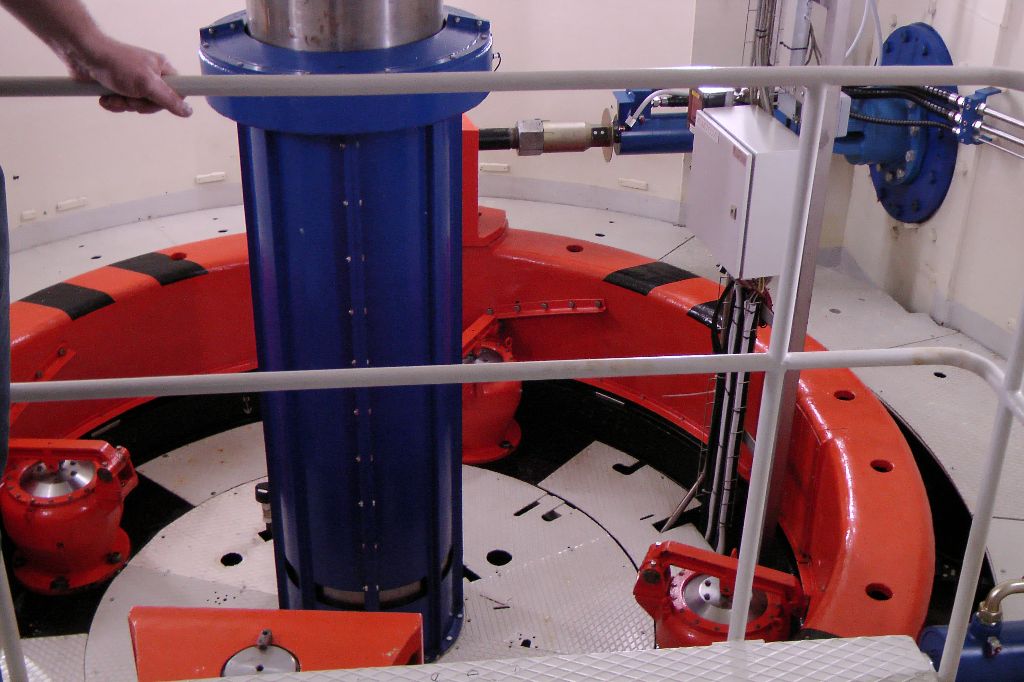

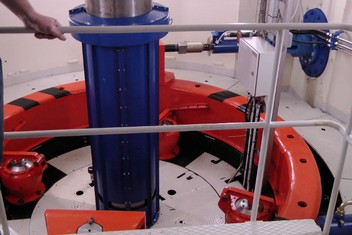

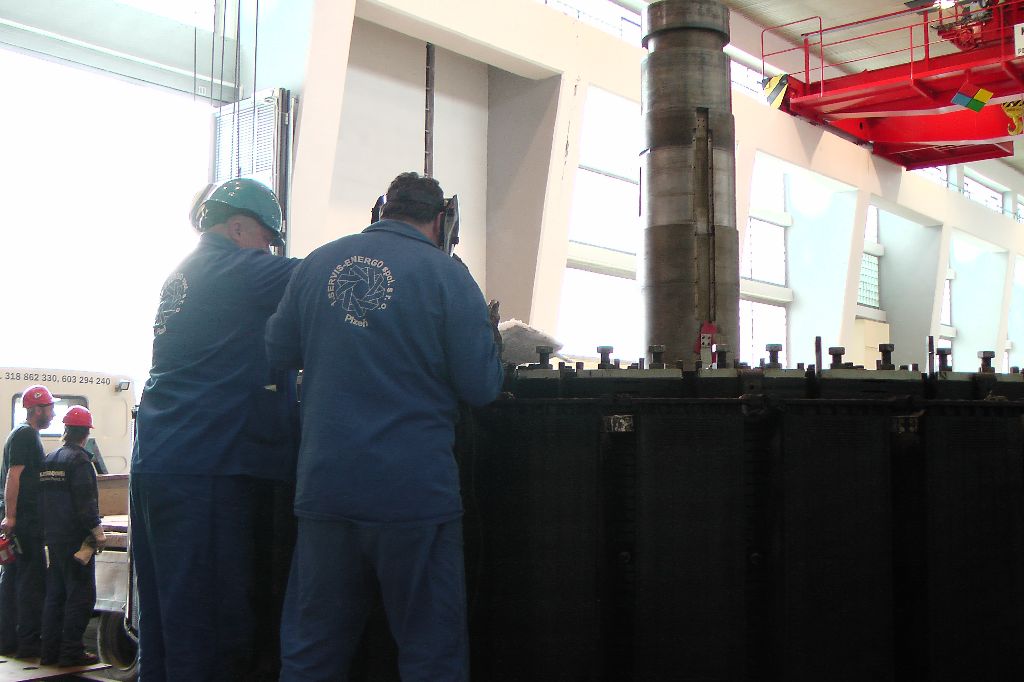

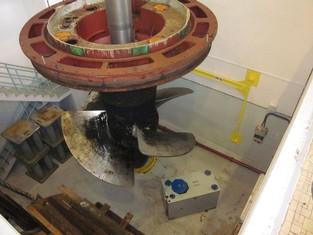

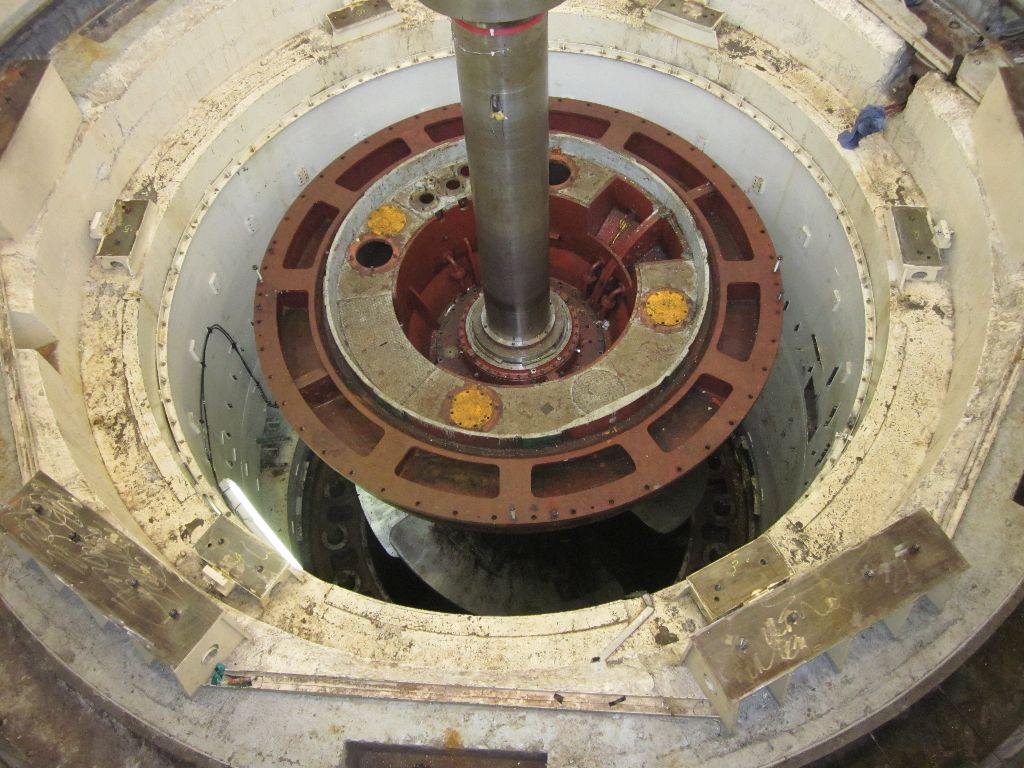

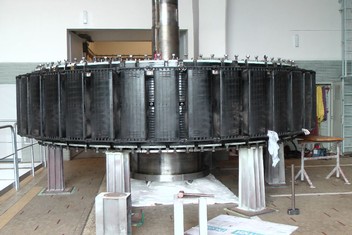

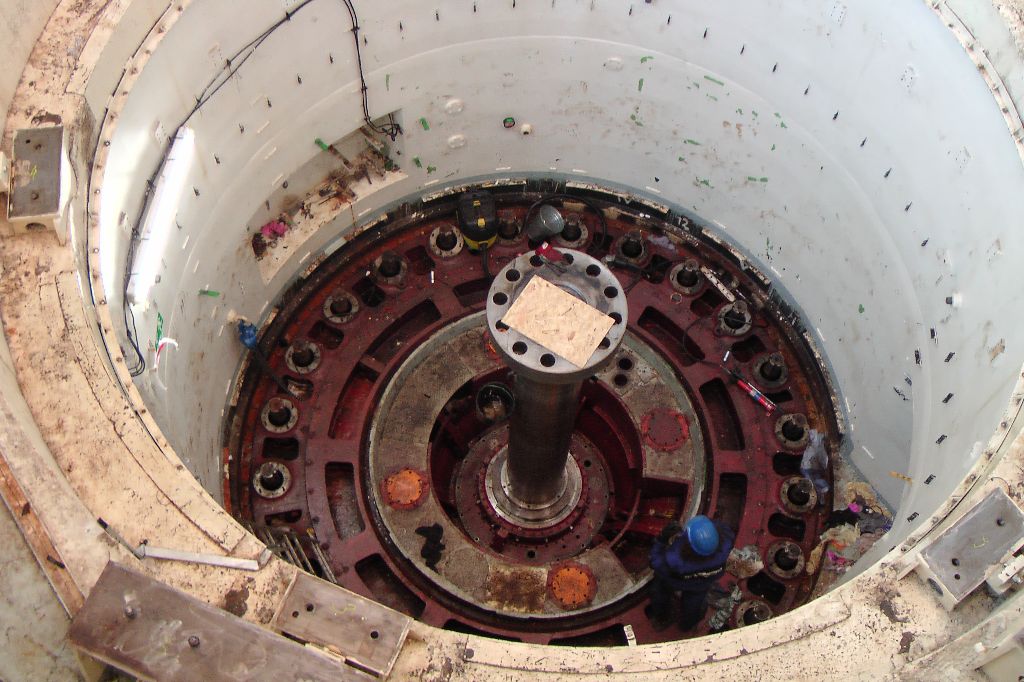

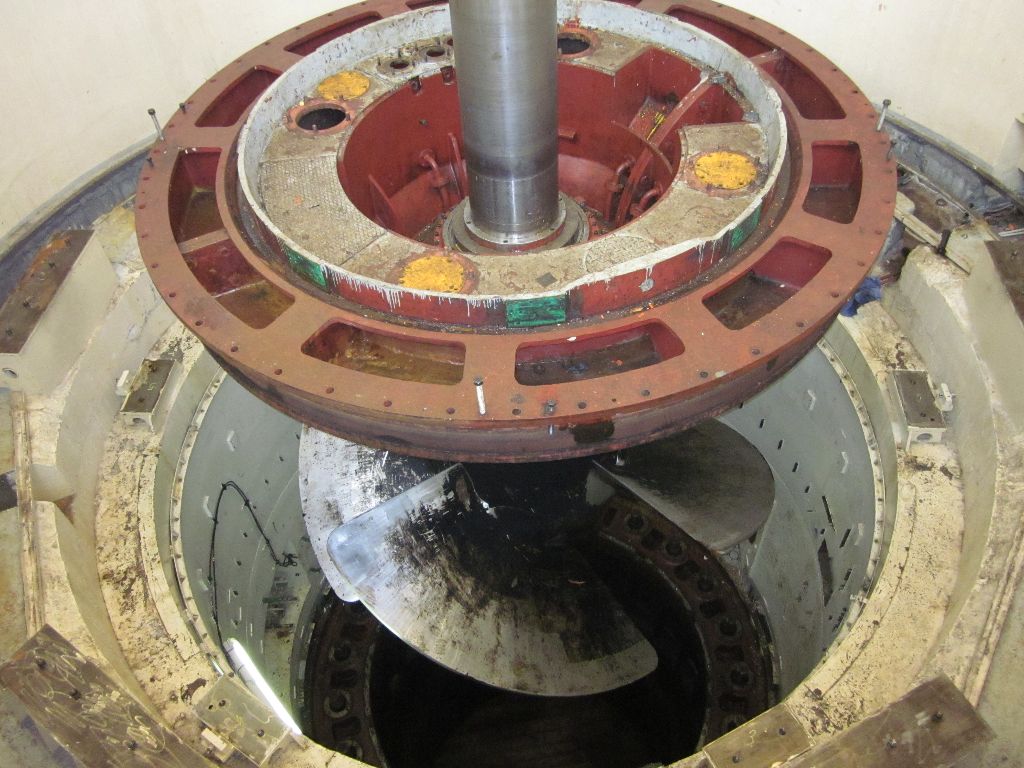

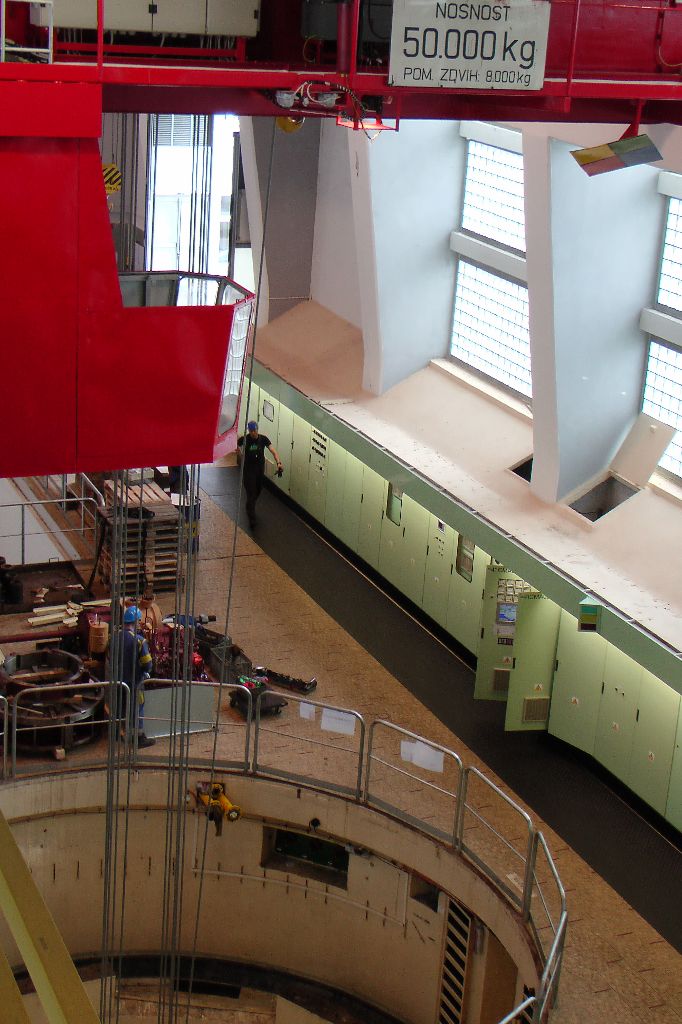

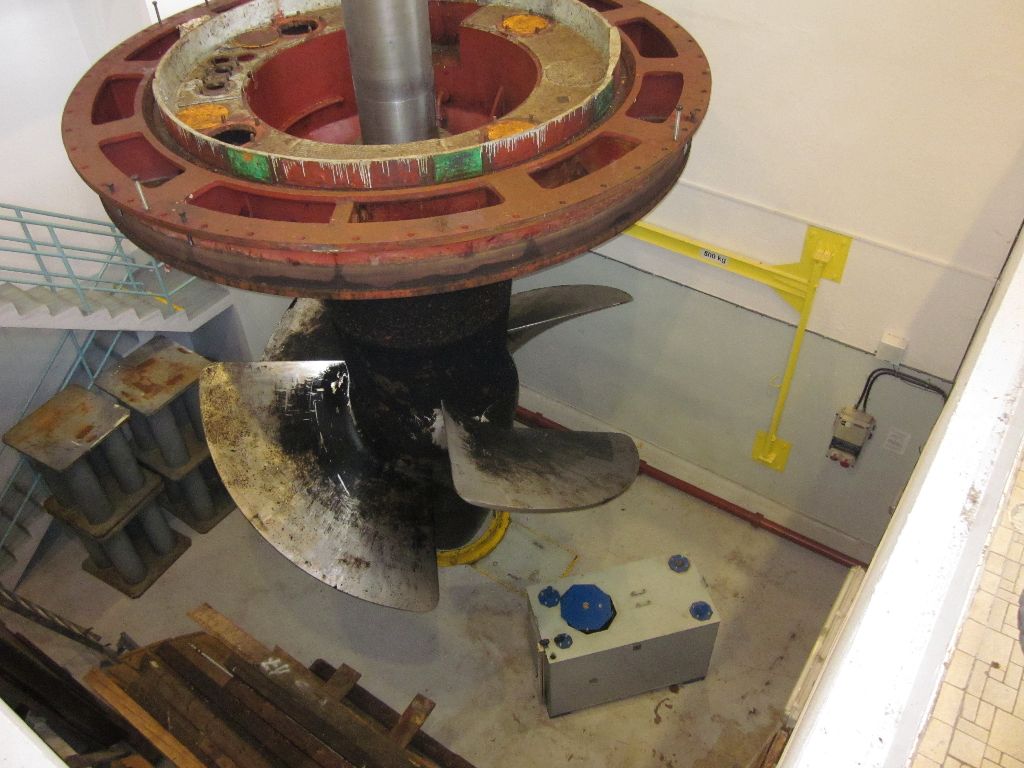

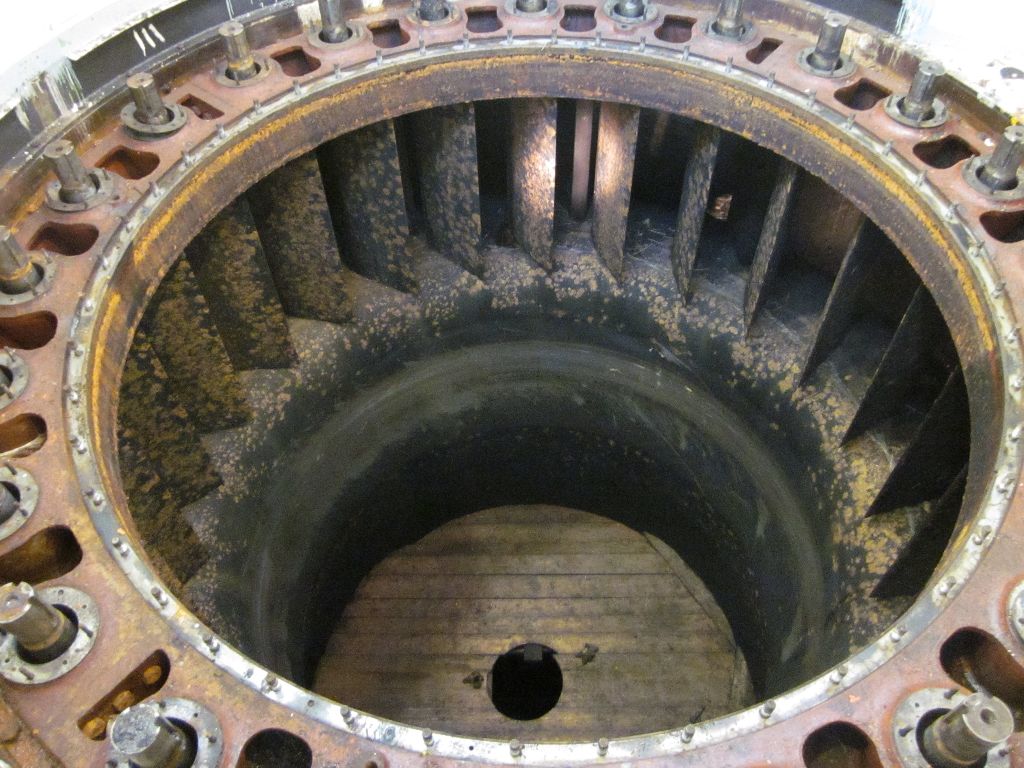

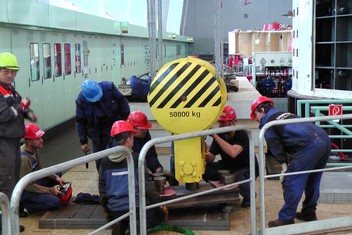

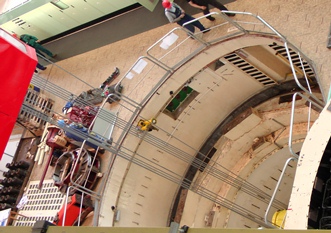

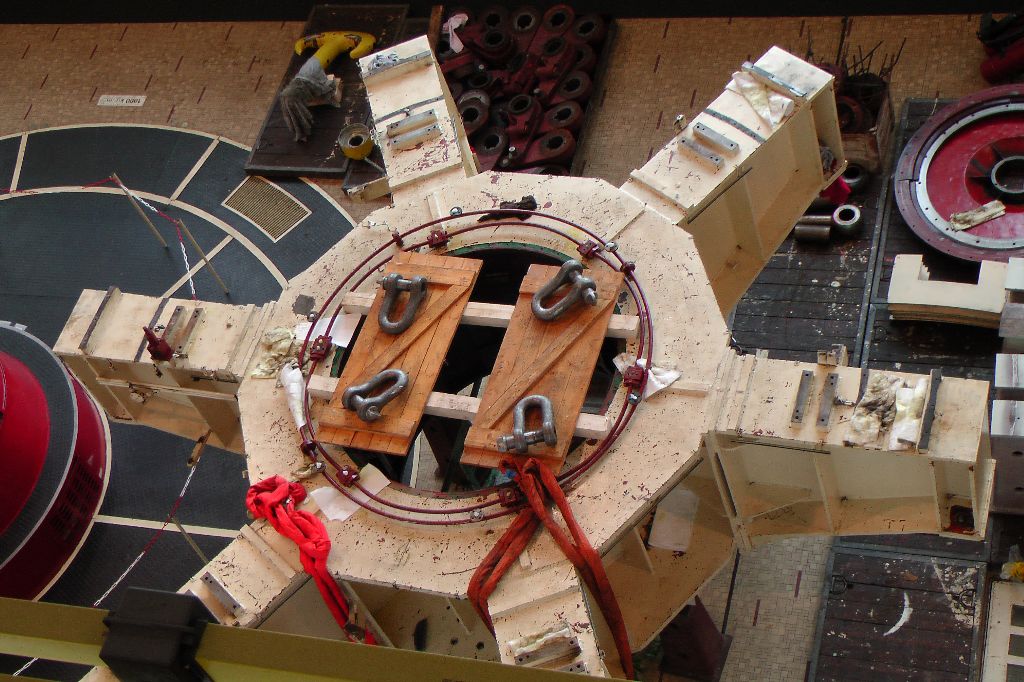

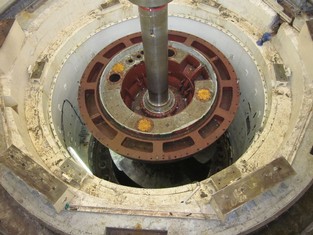

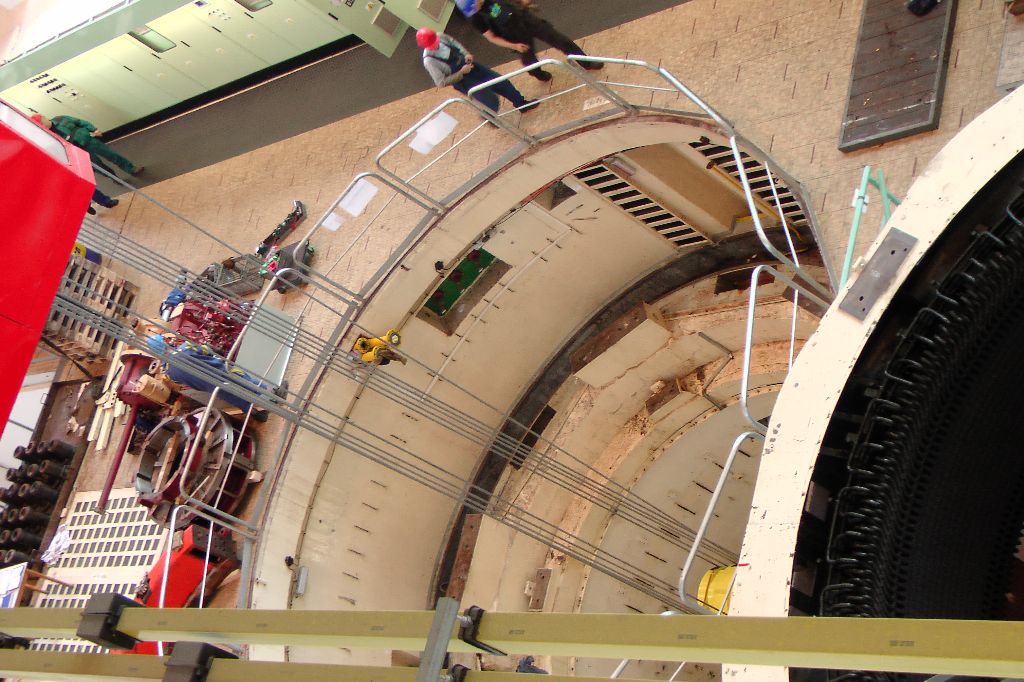

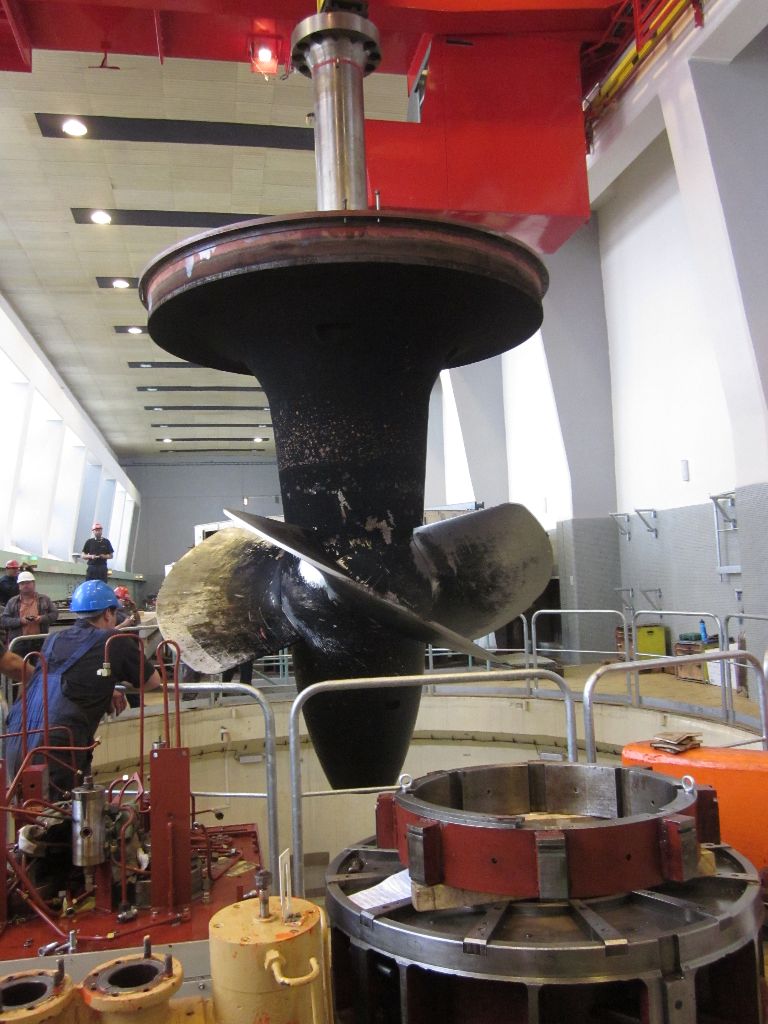

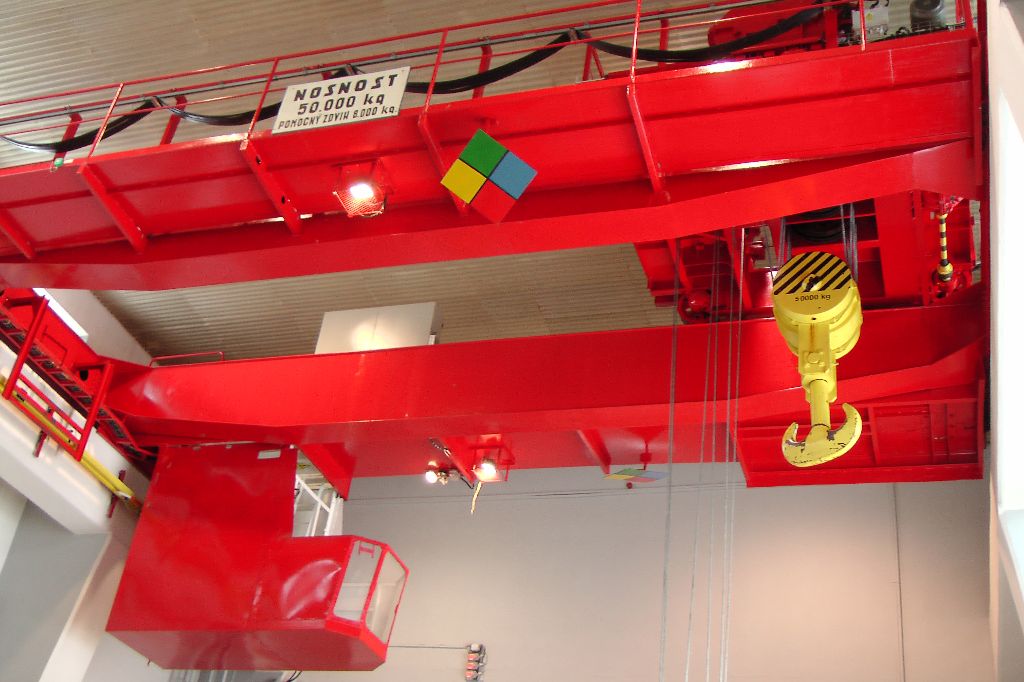

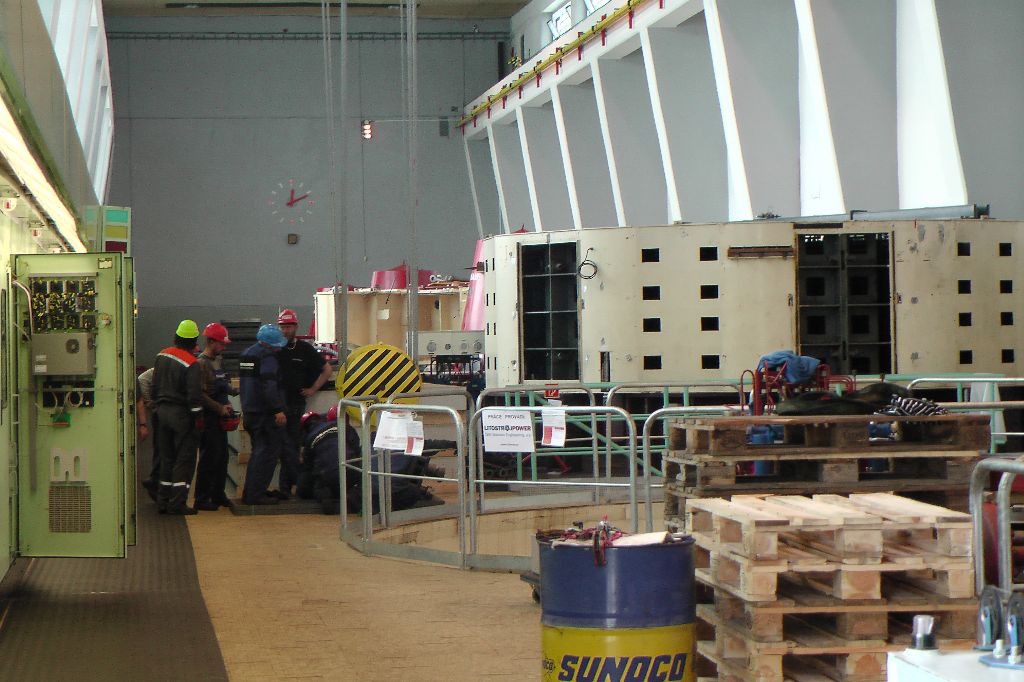

Prohlédněte si fotogalerii z vyzvedávání oběžného kola! (foto M. Schreier, ČEZ, a. s., K. Ciencialová, inženýring-vodní elektrárny ČEZ, a. s.)
