1. 12. 2010

Největší investiční akce v regionu byla dokončena

Hradec Králové, 1. prosince 2010 – Během listopadu bylo uvedeno do zkušebního provozu vedení vysokého napětí 110 kV v úseku mezi transformovnami Mírovka – Hlinsko. Byla tak dokončena největší investice společnosti ČEZ Distribuce ve východních Čechách. Celkové náklady na stavbu dosáhly 500 milionů korun. Vedení zvýší spolehlivost dodávky elektrické energie v jihozápadní části Pardubického kraje a pokryje požadavky na zvýšení výkonu v uvedené oblasti.

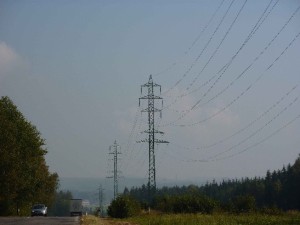

Téměř  38 kilometrů nového vedení posílí napájení transformovny Hlinsko a současně výrazně zvýší spolehlivost dodávky elektrické energie pro  obyvatele  Havlíčkobrodska a  Hlinecka a umožní propojení uzlových transformoven Mírovka a Krasíkov. Vlastní realizace stavby byla zahájena v září 2007, v těchto dnech energie proudí naplno a probíhá zkušební provoz nového vedení. „Nové vedení nejvíce poznají ti, kteří potřebují navýšit výkon nebo zřídit nové odběrné místo. Dodávky budou také spolehlivější a odolnější vůči poruchám, “ říká Ing. Václav Purkar, ředitel úseku Obnova sítí.

Jsou hotovy všechny přeložky sítí vysokého a nízkého napětí vyvolané výstavbou, jsou vztyčeny všechny nové stožáry a nataženy nové vodiče. Nově vztyčených je 167 úzkých příhradových stožárů  ( výška některých z nich dosahuje až 38 metrů ), 30 příhradových  stožárů vedení 35 kV  ( výška  cca 13 metrů )  a 40 betonových stožárů. Celková délka vedení velmi vysokého napětí je 37,5 km. Celková délka lan na stavbě je 363 795 metrů a celková váha všech stožárů je neuvěřitelných 1,4 milionu kilogramů. Bylo použito  téměř  7 500 m³ betonu (pro srovnání na stavbu hráze Orlické přehrady na Vltavě bylo potřeba přibližně 114 x více betonu – 850 000 m³ ). Plocha stožárů je 45 219 m2, což je přibližně plocha šesti a půl fotbalových hřišť.



Součástí vedení bude zemnící lano s optickými vlákny (KZL) pro přenos dat, telefonických hovorů a telemetrie.Montáž a výstavba nových stožárů probíhala postupně. Při výstavbě bylo nutné vypínat dotčená vedení vysokého napětí jen minimálně, neboť je využíváno techniků ze skupiny práce pod napětím, kteří pomocí speciální techniky, za velice přísných bezpečnostních opatření mohou svou činnost vykonávat  i na vedeních vysokého napětí, aniž by byla přerušena dodávka elektrické energie zákazníkům.

Zhotovitel díla a naši technici se museli potýkat i s nečekanými problémy. V srpnu 2008 při hloubení jam pro základy byla na poli u Ždírce nad Doubravou nalezena nebezpečná letecká munice z druhé světové války, která byla zneškodněna pyrotechniky Policie ČR. Ke zdržení ale nedošlo, všechny práce proběhly podle harmonogramu. V jednom případě jsme byli nuceni povolat Policii ČR z  důvodu odmítnutí majitele vpustit zhotovitele na pozemky. Majitel koupil pozemky na předpokládanou výstavbu seníku, ale původní majitel ho neinformoval o výstavbě vedení. Policie ČR také byla nucena řešit krádež ocelových součástí na nové stožáry.

Částka investovaná do obnovy a rozvoje zařízení distribuční soustavy dosáhne v letošním roce na východě Čech  2 miliard korun.  Na celém území zásobovaném Skupinou ČEZ pak půjde o částku převyšující 11 miliard. Cílené investice podporují další rozvoj české ekonomiky a vytváří prostor investorům, a tím i novým pracovním místům v regionu. Dále mají každoročně zajistit vysoký standard kvality a spolehlivost dodávky elektřiny. Skupina ČEZ provozuje v regionu 33 tisíc kilometrů vedení a energii dodává do více než 674 tisíc odběrných míst.
