Vlastní odpojení generátoru druhého bloku od přenosové soustavy plánují energetici na dnešní večer při přibližně třetinovém výkonu reaktoru. Podle vedení elektrárny půjde o standardní odstávku spojenou s důležitými kontrolami a investičními činnostmi.

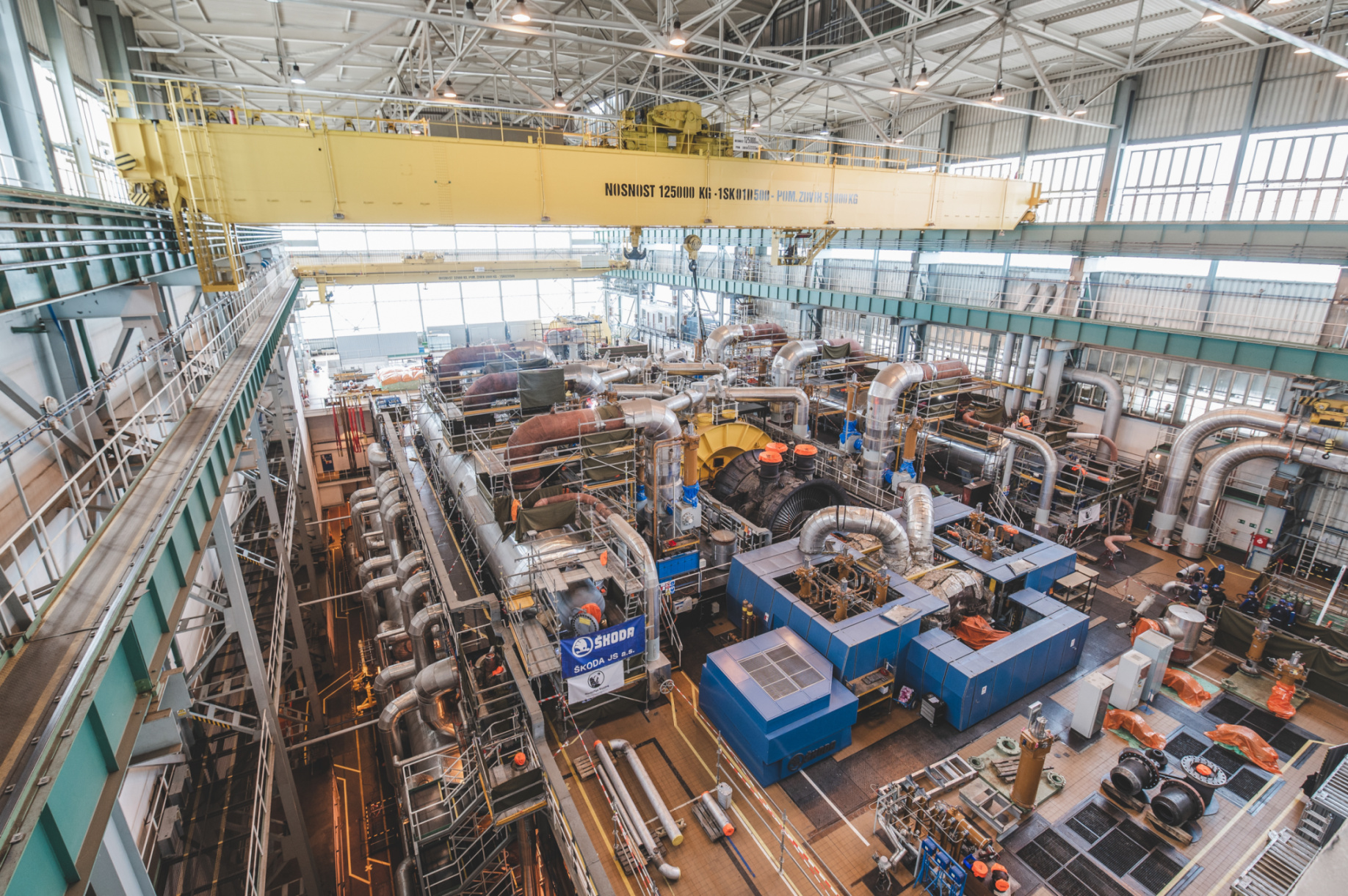

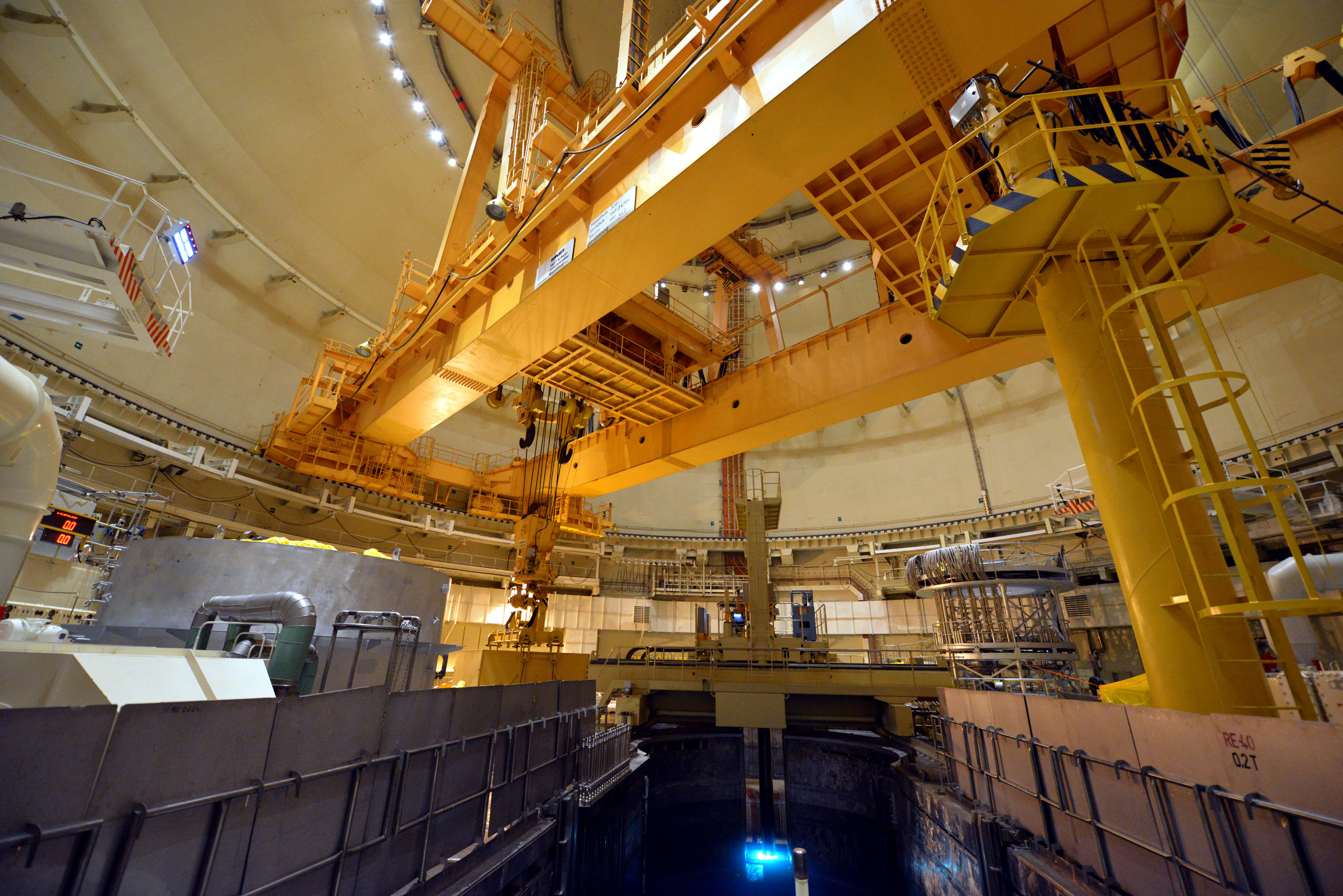

„Vyměníme 48 z celkových 163 palivových souborů, zkontrolujeme například bezpečnostní divize, hlavní cirkulační čerpadlo nebo systém předepnutí ochranné budovy kolem reaktoru. Podrobnou kontrolou projde i turbína,“
Energetiky také čeká 69 investičních akcí, které jsou zaměřené na modernizaci a další posílení bezpečnosti elektrárny. Takovým příkladem bude modernizace řídicího systému budiče generátoru nebo modernizace důležitého bezpečnostního systém, který zajišťuje napájení záložních baterií.
Pro ČEZ jde o pátou z letošních šesti odstávek jaderných bloků. V minulém týdnu energetici připojili po dvouměsíční odstávce první blok Dukovan. Odstávky Temelína a Dukovan ČEZ koordinuje tak, aby jejich souběh byl minimální.
„Je to důležité z hlediska přenosové soustavy i personálních kapacit dodavatelů, kteří většinou provádí stejné činnost na obou elektrárnách. I v tomto případě navazuje začátek odstávky temelínské dvojky a konec odstávky dukovanské jedničky,“
I s dodavateli se do temelínské odstávky zapojí přibližně tisícovka lidí. Letos jde o závěrečnou odstávku v Temelíně. První blok byl pro kontroly a výměnu palivových souborů odstaven na necelé dva měsíce od 7. dubna do 8. června.
