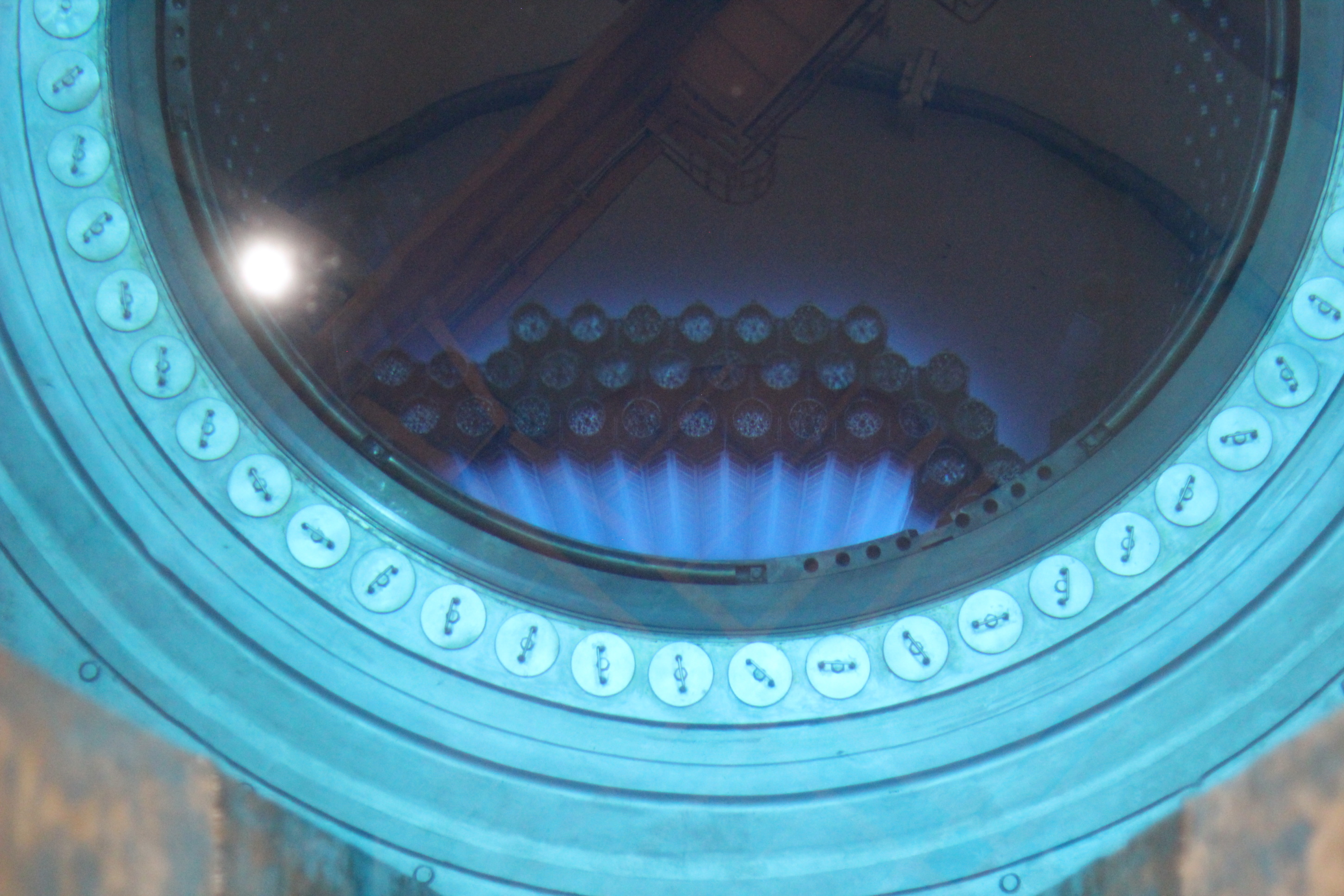

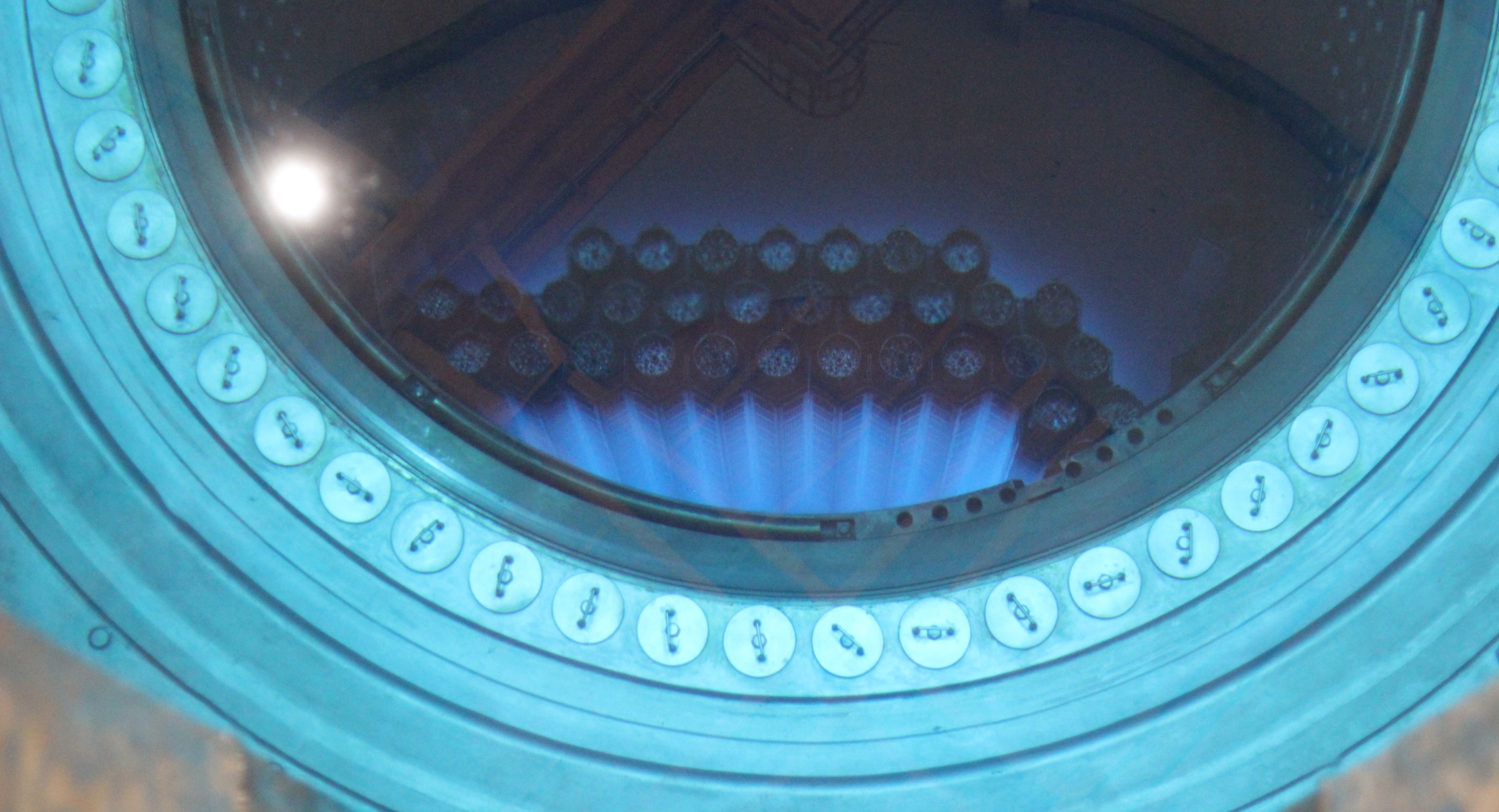

Necelých pět dní trvalo vyvezení všech 163 palivových souborů z reaktoru prvního bloku. Technici je do vedlejšího bazénu přesouvali pomocí dálkově ovládaného zavážecího stroje. Vše přitom probíhalo pod vodou, která dostatečně chránila ostatní pracovníky na reaktorovém sále. V polovině listopadu pak zpět do reaktoru vrátí 109 palivových souborů, které doplní 54 novými soubory.
„Je to o šest měněných souborů více než při poslední odstávce. Díky tomu bude blok v provozu o dva měsíce déle,“
Aktuálně se energetici připravují na odvoz tří kontejnerů s použitým palivem do skladu v areálu elektrárny. Průběžně běží kontroly bezpečnostních systémů nebo turbíny.
V harmonogramu odstávky mají energetici téměř 19 tisíc činností včetně 74 investičních akcí. I s dodavateli se do odstávky zapojí přibližně tisícovka lidí. I s dodavateli se do odstávky zapojí přibližně tisícovka lidí. První blok byl pro kontroly a výměny paliva na dva měsíce odstaven od začátku dubna do začátku června.
Od začátku roku elektrárna Temelín vyrobila 12,5 terawatthodin elektřiny. Společně s Dukovany jde o zdroje, které produkují největší množství čisté elektrické energie a podílí se tak výraznou měrou na bezemisní výrobě Skupiny ČEZ. Ročně se díky jaderným elektrárnám nevypustí do ovzduší přibližně dvě desítky miliónů tun CO2.
