„Elektrárnu Dukovany chceme, stejně jako Temelín, provozovat celkově nejméně 60 let, což odpovídá světové praxi. Tomu musíme přizpůsobovat jak investice, tak i rozsah kontrol. Právě perfektní znalost stavu zařízení je jednou z klíčových podmínek plánovaného provozu,“ vysvětluje rozsah prací člen představenstva a ředitel divize jaderná energetika Bohdan Zronek.

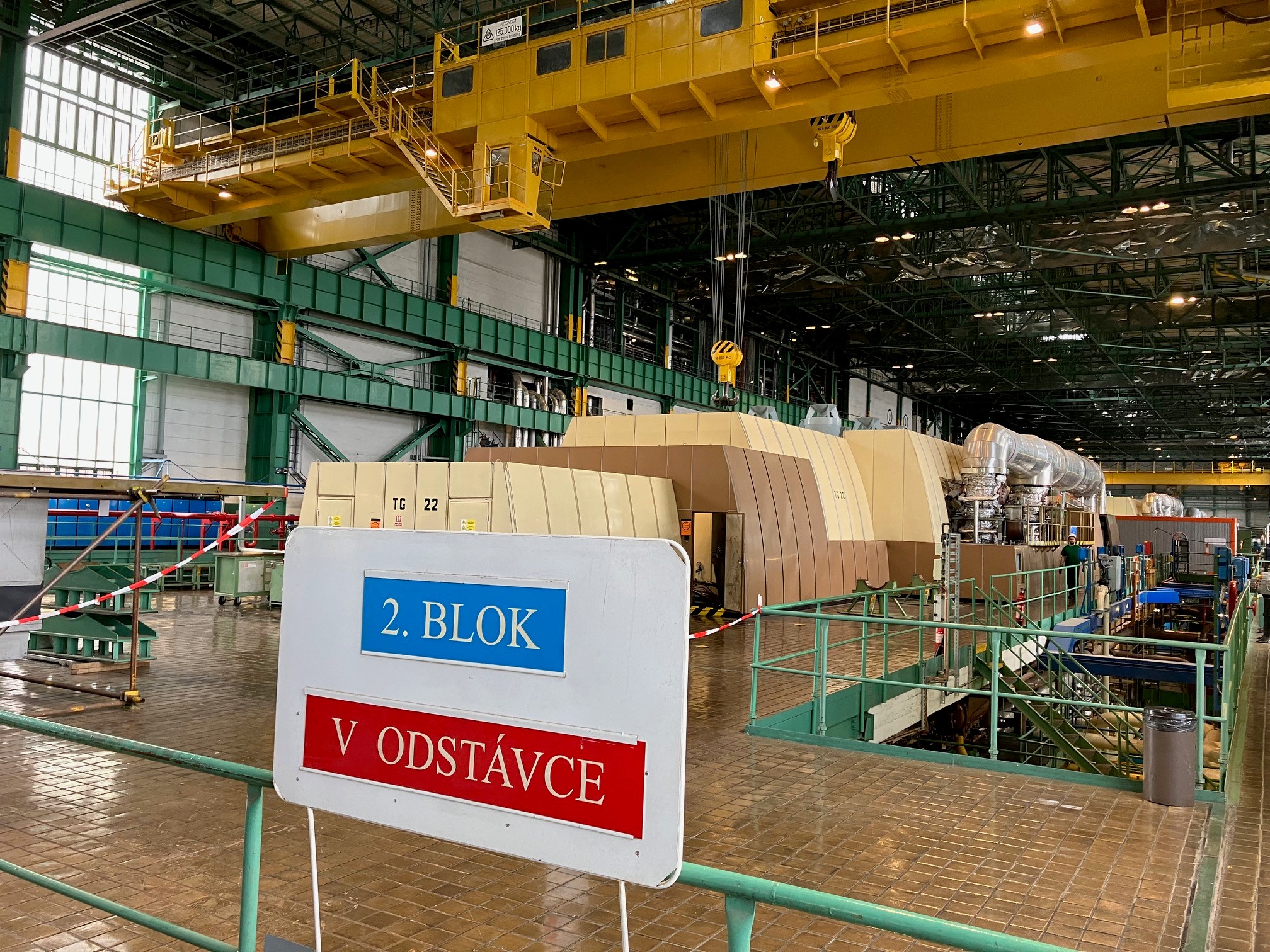

Výkon druhého výrobního bloku začali energetici snižovat v pátek v 19 hodin. První turbosoustrojí odpojili od sítě ve 2 hodiny v noci. Druhé turbosoustrojí odpojili dnes v 5 hodin ráno a tím okamžikem přestal blok dodávat bezemisní elektrickou energii do přenosové sítě. Odstávku obou bloků využijí technici především pro údržbu společných zařízení centrální čerpací stanice, klapek a propojek sacích jímek a části potrubí cirkulační a technické a požární vody.
„Rozsah prací, které nás během třítýdenního souběhu odstávek bloků čekají, není malý. Počet úkolů pracovních příkazů této společné odstávky je cca 2 000, a i přesto, že začíná doba dovolených, jsme na její zvládnutí připraveni,“ řekl Roman Havlín, ředitel Jaderné elektrárny Dukovany.
V rámci řady investičních akcí energetici připravují výměnu čtyř desítek klapek na přívodu surové vody do elektrárny a další na jejím rozvodu. Rozsáhlá údržba čeká také systém cirkulační chladicí vody, který odvádí zbytkové teplo od turbín do chladicích věží a další systémy. Poprvé od spuštění elektrárny budou z důvodu obnovy plášťů a zařízení současně odstaveny také dvě chladicí věže.
Všechny činnosti chtějí technici zvládnout během přibližně tří týdnů. Termíny hodlá vedení elektrárny upřesňovat v návaznosti na průběh prací a výsledky kontrol.
