23. 12. 2024

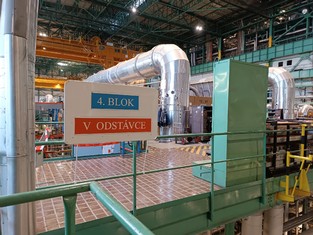

V Dukovanech bude o Vánocích rušno, ČEZ na Štědrý den plánovaně odstaví čtvrtý výrobní blok

Energetici v Jaderné elektrárně Dukovany zítra v poledne plánovaně odstaví čtvrtý výrobní blok kvůli pravidelné údržbě, kontrolám zařízení a výměně části paliva. Ve večerních hodinách přestane blok dodávat elektrickou energii do sítě. Vánoce i Silvestr budou v Dukovanech rušné. Do práce bude muset významně více zaměstnanců elektrárny i dodavatelů, než je v tomto období obvyklé. Zbývající tři blok v Dukovanech a dva bloky v Temelíně jsou v provozu.

Čtvrtý blok energetici spustili přesně před rokem a díky spotřebování dostupné energie v palivu dosahuje aktuální výkon bloku 92 %. ČEZ k odstávkám přednostně využívá období s nižší spotřebou elektrické energie, jakou jsou například Vánoce. I přes nástup nejočekávanějších svátků v roce, proto zítra začne plánovaná odstávka bloku, která je z pohledu prací a kapacit pracovníků nejnáročnější fází při provozování jaderných bloků. „Pro určování začátků odstávek bloků jsou klíčovým faktorem palivové kampaně, tedy optimální využití paliva, i závazné periody kontrol a revizí, a z dlouhodobého pohledu také předpokládané ceny energií. Práce tedy plánujeme bez ohledu na svátky nebo období dovolených,“ vysvětluje Bohdan Zronek, člen představenstva ČEZ a ředitel divize jaderná energetika.

 První dva dny budou především ve znamení dochlazování zařízení a stabilizace provozu, ale už v pátek se naplno rozběhnou údržbové a servisní práce na zařízeních primárního i sekundárního okruhu. Do práce tak nejen na Štědrý den, ale i o vánočních svátcích budou muset přijít navíc stovky zaměstnanců elektrárny i dodavatelů, na jejichž práci následně navazují další úkoly. „Odstávky bloků jsou z pohledu kapacit pracovníků elektrárny i dodavatelů nejnáročnějším období. I přesto, že převážná část plánovaných prací proběhne až po novém roce, bude muset do práce výrazně více zaměstnanců než obvykle. V rámci našeho poslání při zajištění nepřetržité výroby energie, jsme i na tyto situace společně s našimi dodavateli připraveni,“ vysvětluje Roman Havlín, ředitel Jaderné elektrárny Dukovany.

 Celkem na energetiky během odstávky čeká 16 400 pracovních úkolů a 48 investičních akcí. Vedle kontrol reaktoru a parogenerátorů čeká energetiky generální údržba hlavního cirkulačního čerpadla č. 6 nebo kontrola obou soustrojí parních turbín a navazujících zařízení. Energetici budou dále pokračovat ve výměně blokových úsekových rozvaděčů, kterou v rámci zajištění minimálně šedesátiletého provozu elektrárny provádí na všech blocích.

 Od spuštění bloku v roce 1987 energetici na tomto bloku vyrobili 129 541 964 MWh čisté bezemisní energie. Na čtvrtém výrobním bloku se jedná v pořadí o 36. odstávku pro pravidelnou výměnu paliva. V důsledku velkého rozsahu prací je odstávka plánovaná do března, ale přesná délka odstávek se odvíjí od výsledků prováděných kontrol a testů.
