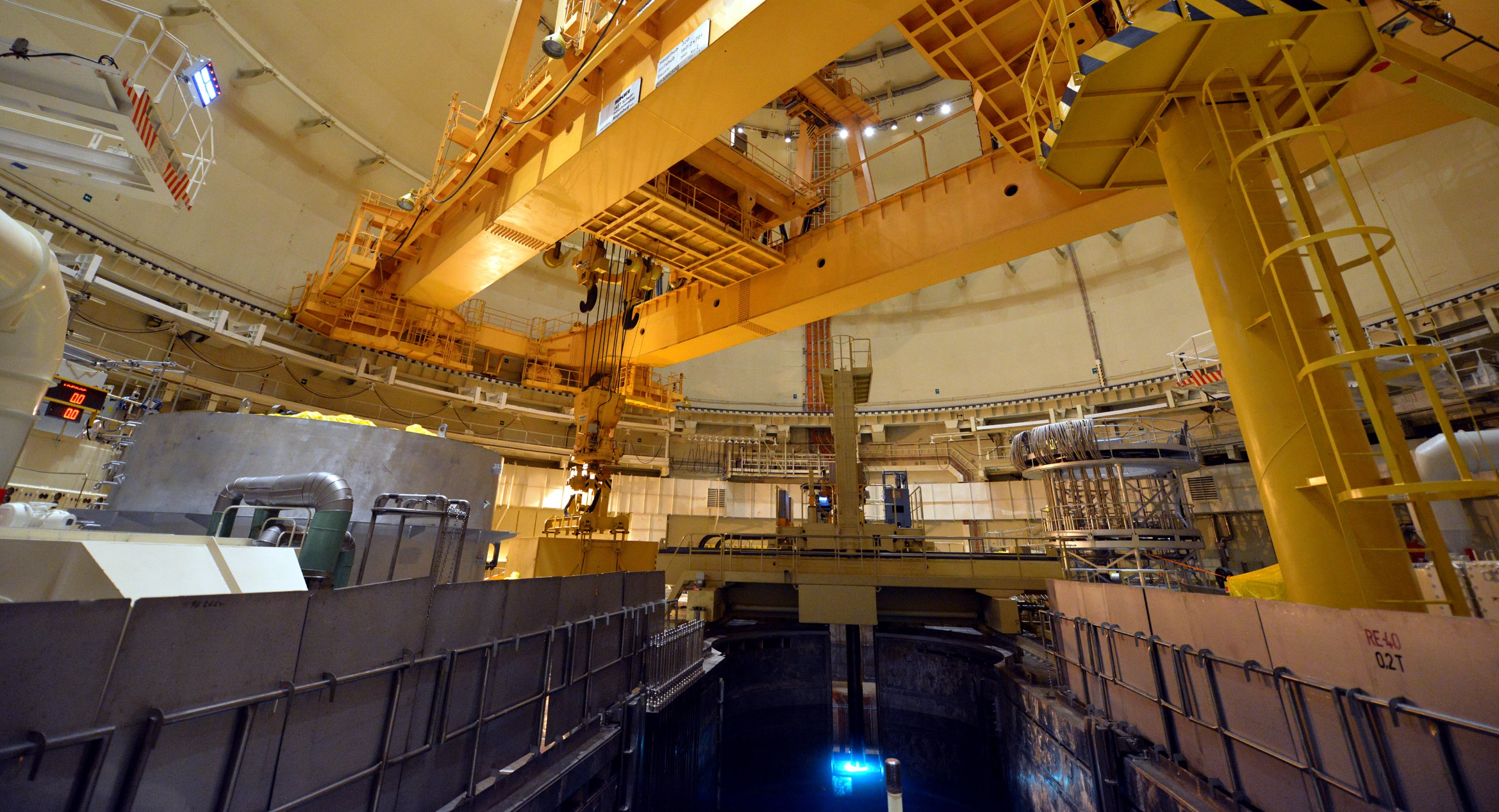

Necelých pět dní trvalo vyvezení všech 163 palivových souborů z reaktoru prvního bloku. Do vedlejšího bazénu skladování technici soubory přesouvali pomocí dálkově ovládaného zavážecího stroje. Vše přitom probíhalo pod vodou, která dostatečně chránila ostatní pracovníky na reaktorovém sále. Současně technici připravují na odvoz dvou kontejnerů s použitým palivem do skladu v areálu elektrárny.
„Ve dvou těchto kontejnerech je přibližně třicet tun paliva, díky kterému se mohlo ušetřit přibližně šest miliónů tun CO2 z uhelných elektráren. Mimochodem z těchto souborů vznikla elektřina, která odpovídá přibližně půlroční spotřebě všech českých domácností,“
Zpět do reaktoru technici vrátí 121 palivových souborů, které doplní 42 novými soubory. Zpětné zavážení energetici plánují na druhou polovinu května. Palivové soubory, které se už nevrací do reaktoru, zůstávají přibližně deset let v bazénu skladování vedle reaktoru. Poté je technici převezou ve speciálních kontejnerech převezeny do skladu použitého paliva, který je od roku 2010 v provozu v areálu elektrárny. Tady mohou být umístěny až 60 let.
V harmonogramu odstávky mají energetici téměř 16 tisíc činností včetně 62 investičních akcí. I s dodavateli se do odstávky zapojí přibližně tisícovka lidí. Letos jde o první plánovanou odstávku v Temelíně. Dvouměsíční odstávka druhého bloku začne ve druhé polovině července.
